Accueil » Business » Qu’est-ce qu’un diagramme de Gantt et comment le créer ?

Qu’est-ce qu’un diagramme de Gantt et comment le créer ?

Rédigé par : Ilias Hajjoub  |  Lecture : 8 min  |  21 Juillet 2026

Un projet peut sembler parfaitement maîtrisé sur le papier, puis commencer à prendre du retard dès que les tâches s’enchaînent, que plusieurs intervenants doivent collaborer ou qu’une validation arrive plus tard que prévu.

Le diagramme de Gantt permet justement de transformer une liste d’actions en un planning visuel. En quelques secondes, il montre ce qui doit être réalisé, à quel moment, par qui, dans quel ordre et avec quelles dépendances.

Utilisé correctement, ce n’est pas seulement un joli calendrier. C’est un véritable outil de coordination, de pilotage et de communication.

Définition rapide : un diagramme de Gantt est un graphique à barres horizontales qui représente les tâches d’un projet sur une ligne du temps. La position et la longueur de chaque barre indiquent la date de début, la date de fin et la durée de la tâche.

Cette représentation aide les équipes à visualiser le calendrier du projet, les jalons, les chevauchements, les responsables et les relations entre les différentes activités.

Qu’est-ce qu’un diagramme de Gantt ?

Le diagramme de Gantt, parfois appelé tableau de Gantt ou graphique de Gantt, est une représentation visuelle du planning d’un projet.

Les tâches apparaissent verticalement, généralement dans la partie gauche. Le temps est représenté horizontalement, en jours, semaines, mois ou trimestres. Chaque tâche est matérialisée par une barre dont la longueur correspond à sa durée.

Les premières formes modernes de ce type de planning ont été popularisées au début du XXe siècle par l’ingénieur Henry Gantt. Depuis, l’outil a évolué : les logiciels actuels peuvent afficher les dépendances, les ressources, le chemin critique, l’avancement réel et les écarts par rapport au planning initial.

Les éléments essentiels d’un diagramme de Gantt

Élément

Ce qu’il représente

Tâches

Les actions nécessaires pour réaliser le projet

Dates de début et de fin

La période prévue pour chaque tâche

Durée

Le nombre de jours ou de semaines nécessaires

Barres horizontales

La position des tâches dans le calendrier

Dépendances

Les relations logiques entre plusieurs tâches

Jalons

Les validations, décisions ou livraisons importantes

Responsable

La personne ou l’équipe chargée de la tâche

Avancement

La part du travail déjà réalisée

Ligne de base

La version initialement approuvée du planning

Le diagramme ne remplace cependant pas le travail de planification. Il représente visuellement un planning qui doit d’abord être construit à partir d’un périmètre, de livrables et d’estimations suffisamment fiables.

À quoi sert un diagramme de Gantt ?

L’objectif principal d’un diagramme de Gantt est de rendre le déroulement d’un projet compréhensible et contrôlable.

Structurer un projet complexe

Lorsqu’un objectif paraît trop large, le diagramme oblige l’équipe à le découper en phases, livrables et tâches concrètes. Cette décomposition facilite l’estimation du travail et limite les oublis.

Le Project Management Institute recommande de partir d’une Work Breakdown Structure, ou structure de découpage du projet, afin d’organiser le périmètre avant de construire le planning. Cette structure constitue ensuite une base pour le calendrier, le budget, les risques et le suivi des performances.

Comprendre l’ordre des tâches

Certaines activités peuvent être réalisées simultanément. D’autres ne peuvent commencer qu’après une livraison ou une validation.

Un graphique de Gantt rend ces relations visibles. Il devient alors plus facile de comprendre pourquoi le retard d’une seule tâche peut repousser les étapes suivantes.

Identifier les périodes sensibles

Le planning permet de repérer les semaines trop chargées, les ressources sollicitées sur plusieurs tâches et les enchaînements qui laissent peu de marge.

Il aide également à identifier le chemin critique, c’est-à-dire la séquence d’activités qui détermine la durée minimale du projet. Un retard sur l’une de ces activités risque de modifier la date finale.

Communiquer avec les parties prenantes

Un client ou un dirigeant n’a pas toujours besoin d’accéder à une longue liste de tâches. Il veut surtout savoir où en est le projet, quelles sont les prochaines échéances et si la date de livraison reste réaliste.

Une version synthétique du diagramme de Gantt peut fournir cette visibilité sans exposer tout le détail opérationnel.

Comparer le prévu et le réel

Une fois le planning approuvé, il peut être enregistré comme ligne de base. L’équipe compare ensuite les dates prévues avec les dates actualisées ou réelles.

Cette comparaison permet de repérer rapidement les glissements, au lieu de modifier silencieusement les échéances jusqu’à perdre toute référence au plan initial.

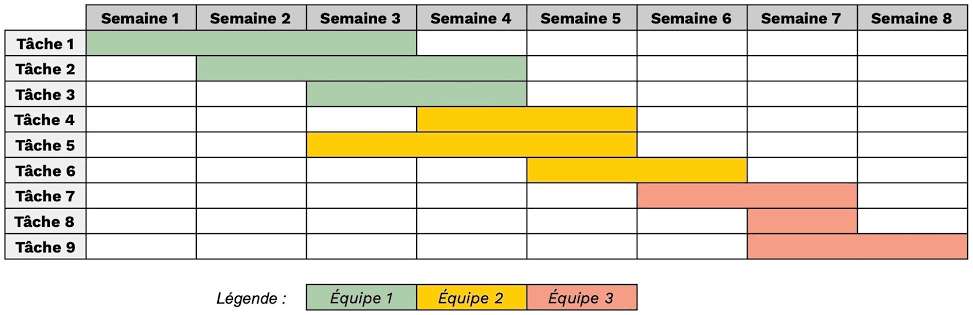

Comment fonctionne un diagramme de Gantt ?

La lecture commence par la liste des tâches. Sur la même ligne, la barre horizontale indique quand la tâche doit commencer et se terminer.

Deux barres positionnées sur la même période indiquent que les activités peuvent, au moins partiellement, être menées en parallèle. Une flèche ou une liaison entre deux barres représente une dépendance.

Les quatre types de dépendances

Dépendance

Signification

Exemple

Fin-début

La tâche B commence après la fin de A

Le développement commence après la validation des maquettes

Début-début

B peut commencer lorsque A a commencé

La rédaction démarre lorsque l’arborescence est lancée

Fin-fin

B ne peut finir avant la fin de A

Les tests et la documentation doivent être terminés ensemble

Début-fin

B ne peut finir avant le début de A

Cas rare, souvent lié à un remplacement ou une transition

La relation fin-début est la plus courante et celle appliquée par défaut dans de nombreux logiciels de planification.

Un bon planning organise les tâches. Une bonne stratégie transforme les résultats.

Votre diagramme de Gantt vous aide à structurer les étapes de votre projet. Mais pour avancer dans la bonne direction, encore faut-il identifier les actions réellement prioritaires. Kifcom 360 analyse gratuitement votre présence digitale, vos points de friction et vos opportunités de croissance afin de construire un plan d’action clair, réaliste et orienté performance.

Comment créer un diagramme de Gantt en 8 étapes ?

1. Définir clairement l’objectif du projet

Avant de créer des barres et des dates, formulez le résultat attendu.

« Refaire le site » est trop vague. « Mettre en ligne un site bilingue de 20 pages, optimisé pour le référencement et la génération de leads » définit déjà mieux le périmètre.

Précisez également les contraintes : budget, date de lancement, technologies, disponibilité des équipes, validations et exigences de qualité.

2. Identifier les livrables

Listez ce que le projet doit produire : cahier des charges, maquettes, contenus, développement, rapport, campagne publicitaire ou documentation.

Les livrables constituent une base plus solide que des tâches isolées, car ils restent directement liés au résultat final.

3. Découper les livrables en tâches

Chaque livrable doit être décomposé en unités suffisamment précises pour être estimées, attribuées et suivies.

Une tâche comme « marketing » ne permet pas de piloter le travail. Il vaut mieux distinguer la stratégie, le ciblage, la création des annonces, le paramétrage, le contrôle qualité et le lancement.

Le niveau de détail doit rester utile. Un diagramme comportant des centaines de microtâches peut devenir techniquement complet mais pratiquement illisible.

4. Estimer la durée et l’effort

La durée correspond au temps calendaire compris entre le début et la fin d’une tâche. L’effort représente le nombre d’heures ou de jours réellement travaillés.

Une tâche nécessitant huit heures de travail peut durer quatre jours si la personne responsable n’y consacre que deux heures par jour. Confondre effort et durée produit des plannings artificiellement optimistes.

Appuyez-vous sur l’expérience des exécutants, les données de projets précédents et les contraintes de validation plutôt que sur une date décidée arbitrairement.

5. Définir les dépendances

Pour chaque tâche, posez deux questions :

  • Que faut-il recevoir avant de pouvoir commencer ?
  • Quelles tâches seront bloquées si celle-ci prend du retard ?

Cette étape révèle les véritables enchaînements du projet et les activités qui peuvent être parallélisées.

6. Ajouter les jalons

Un jalon est un point important sans durée significative : validation du cahier des charges, approbation d’une maquette, livraison d’une version bêta ou mise en ligne.

Les jalons rendent le planning plus facile à lire et créent des points de décision clairs.

7. Affecter les responsables et vérifier les ressources

Chaque tâche doit avoir un responsable clairement identifié. Plusieurs personnes peuvent y contribuer, mais une personne doit rester responsable de son suivi.

Vérifiez ensuite qu’aucun collaborateur n’est supposé réaliser plusieurs tâches à temps plein sur la même période. Le diagramme doit représenter une capacité réelle, pas seulement un scénario idéal.

8. Enregistrer la ligne de base et actualiser le planning

Une fois le planning validé, conservez cette première version comme référence.

Pendant l’exécution, mettez à jour les dates réelles, le travail restant, les obstacles et les nouvelles prévisions. La ligne de base ne doit pas être remplacée à chaque retard : elle sert précisément à mesurer les écarts et à justifier les décisions de replanification.

Exemple de diagramme de Gantt pour la création d’un site web

Voici un exemple simplifié et illustratif de diagramme de Gantt de projet pour le lancement d’un site professionnel.

Tâche

Durée estimée

Dépend de

Résultat attendu

Cadrage du projet

3 jours

—

Objectifs et périmètre validés

Arborescence et parcours UX

5 jours

Cadrage

Structure du site

Maquettes graphiques

7 jours

Arborescence

Interfaces validées

Rédaction des contenus SEO

8 jours

Arborescence

Textes prêts à intégrer

Développement

10 jours

Maquettes

Site fonctionnel

Intégration des contenus

4 jours

Développement et contenus

Pages finalisées

Tests et contrôle qualité

4 jours

Intégration

Corrections validées

Mise en ligne

1 jour

Tests

Site accessible au public

Dans cet exemple, la rédaction peut avancer en parallèle du développement. En revanche, l’intégration ne peut être terminée que lorsque le développement et les contenus sont prêts.

Le diagramme révèle ainsi une information qu’une simple liste ne montre pas immédiatement : un retard dans la rédaction peut bloquer l’intégration même si le développement technique est terminé.

Pour cadrer ce type de projet avant sa planification, un cahier des charges de site internet reste particulièrement utile. Kifcom structure également ses projets web autour d’une phase de cadrage et de planification avant la conception et le développement.

Quel outil utiliser pour faire un diagramme de Gantt ?

Le bon outil dépend moins de sa popularité que de la complexité du projet et du nombre de personnes impliquées.Excel ne possède pas de type de graphique de Gantt natif, mais Microsoft explique comment en simuler un à partir d’un graphique à barres empilées. Les plateformes collaboratives ajoutent généralement des fonctions de dépendance, de partage et de mise à jour en équipe. GanttProject propose pour sa part une application gratuite et locale pour Windows, macOS et Linux.

Comment faire un diagramme de Gantt sur Excel ?

Commencez par créer trois colonnes : Tâche, Date de début et Durée.

Sélectionnez ensuite les données, insérez un graphique à barres empilées, puis rendez invisible la série correspondant aux dates de début. La série « Durée » reste visible et forme les barres du diagramme.

Inversez l’ordre des catégories pour placer la première tâche en haut et ajustez l’axe des dates à la période du projet. Pour un suivi plus avancé, ajoutez des colonnes consacrées au responsable, au statut et au pourcentage d’avancement.

Diagramme de Gantt, PERT, Kanban ou roadmap : quelle différence ?

Outil

Question principale

Diagramme de Gantt

Quand les tâches doivent-elles commencer et finir ?

Réseau PERT

Dans quel ordre les activités sont-elles reliées et où se trouve l’incertitude ?

Kanban

Quel travail est à faire, en cours ou terminé ?

Roadmap

Quelle direction stratégique suivons-nous sur plusieurs mois ?

Le Gantt est particulièrement efficace pour représenter le calendrier et les dépendances. Le Kanban convient mieux au pilotage quotidien d’un flux de travail. La roadmap reste plus synthétique et orientée vers les grandes priorités.

Dans un environnement Agile, ces outils peuvent être complémentaires. Un diagramme de Gantt de haut niveau peut présenter les releases, les dépendances externes et les dates importantes, tandis qu’un tableau Scrum ou Kanban organise l’exécution à court terme. L’Agile repose justement sur la capacité à réagir au changement plutôt que sur l’application rigide d’un planning initial.

Les limites du diagramme de Gantt

Un diagramme de Gantt n’est pas une garantie de livraison. Il devient trompeur lorsque les estimations sont faibles, que les dépendances sont ignorées ou que personne ne l’actualise.

Une impression de précision excessive

Des dates très détaillées peuvent donner une apparence de maîtrise alors que le projet contient encore beaucoup d’incertitudes. Pour les projets exploratoires, mieux vaut planifier progressivement et détailler davantage les prochaines étapes que les activités lointaines.

Une lisibilité réduite sur les grands projets

Lorsque des centaines de tâches sont affichées sur une même vue, le graphique devient difficile à exploiter. Une solution consiste à conserver un planning opérationnel détaillé et à créer une version synthétique destinée aux décideurs.

Une vision incomplète de la performance

Une barre remplie à 80 % ne signifie pas forcément que le projet est en avance ou même conforme au planning. Le pourcentage d’avancement peut masquer un dépassement de charge, un retard sur une activité critique ou une valeur réellement livrée plus faible que prévu.

Le PMI rappelle qu’un graphique d’avancement seul peut induire en erreur et recommande, pour les projets exigeants, de le compléter avec des indicateurs comparant la valeur produite, le calendrier et les coûts.

La recherche en gestion de projet souligne également qu’un Gantt ne représente pas toujours correctement la complexité organisationnelle, les incertitudes ou les interactions humaines. Il doit donc être considéré comme un outil de représentation et de communication, non comme un système complet de management.

Les erreurs fréquentes à éviter

La première erreur consiste à construire le graphique avant de clarifier le périmètre. Le planning sera visuellement propre, mais incomplet.

La deuxième est d’ajouter des dates sans établir les dépendances. Les tâches semblent alors indépendantes alors qu’elles ne le sont pas réellement.

Il faut également éviter les durées décidées uniquement par la direction, les tâches sans responsable, la surcharge des ressources, l’absence de jalons et la modification permanente du planning initial.

Enfin, un Gantt qui n’est jamais mis à jour devient rapidement une archive. La qualité d’un planning dépend autant de sa maintenance que de sa construction. Les organismes professionnels de gestion de projet recommandent de partir du périmètre, d’établir une structure de découpage, d’intégrer des estimations défendables et d’adapter le niveau de détail au public concerné.

FAQ

Quelle est la différence entre un diagramme et un tableau de Gantt ?

Les deux expressions désignent généralement le même outil. « Diagramme » ou « graphique de Gantt » insiste sur la représentation visuelle, tandis que « tableau de Gantt » peut désigner l’ensemble comprenant la liste des tâches et le calendrier.

Peut-on créer un diagramme de Gantt gratuitement ?

Oui. Un modèle peut être construit dans Excel ou un autre tableur. Des logiciels gratuits comme GanttProject permettent également de gérer des tâches et des dépendances sans abonnement.

Que doit contenir un bon diagramme de Gantt ?

Il doit au minimum présenter les tâches, leurs dates de début et de fin, leur durée et les principaux jalons. Pour un pilotage plus fiable, ajoutez les dépendances, les responsables, l’avancement, le chemin critique et une ligne de base.

À quelle fréquence faut-il actualiser le planning ?

Pour un projet classique, une mise à jour hebdomadaire est souvent suffisante. Un projet court, critique ou très changeant peut nécessiter un suivi quotidien. La fréquence doit surtout permettre de prendre une décision avant que le retard ne devienne irréversible.

Le diagramme de Gantt est-il compatible avec la méthode Agile ?

Oui, à condition de l’utiliser au bon niveau. Il peut visualiser les grandes échéances et les dépendances, mais ne doit pas figer le contenu détaillé de tous les futurs sprints.

Quand ne faut-il pas utiliser un diagramme de Gantt ?

Il est peu utile pour une liste de tâches très simple ou pour un travail fortement exploratoire dont les étapes sont encore inconnues. Un tableau Kanban, une checklist ou une roadmap peut alors être plus lisible.

Ilias Hajjoub

Ilias Hajjoub

Ilias est Head of SEM & Digital Marketing Specialist chez Kifcom 360. Passionné par l’IA, le SEO et la performance, il conçoit des campagnes basées sur les données et l’automatisation pour maximiser le ROI. Entre stratégie d’acquisition, optimisation du tunnel de conversion et veille sur les nouvelles technologies, il repousse sans cesse les limites du marketing digital.
